リサイクルセンター建設工事進捗状況(プラント機械設置工事(集塵関係工事完了))

■ サイクロン・バクフィルター設置工事及び連結ダクト工事が完了しました。

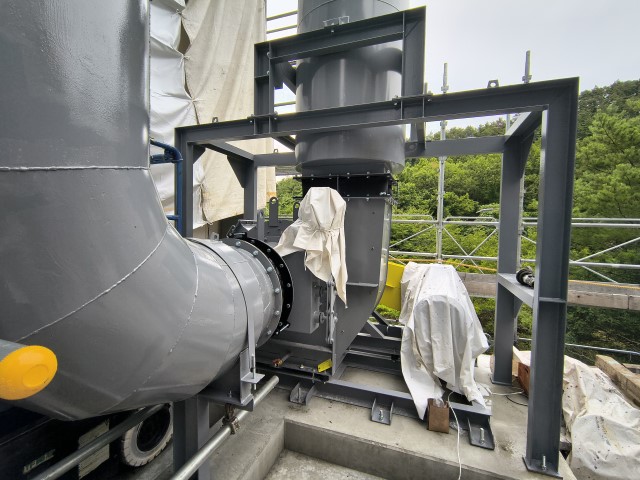

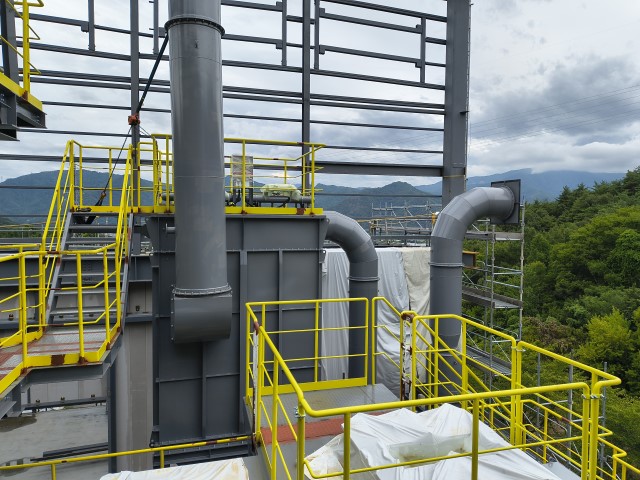

機械選別過程で生じた粉塵処理を行う「サイクロン」・「バクフィルター」の設置工事双方を連結し集塵処理後の屋外に排気する「ダクト」工事を実施しました。前段のサイクロンで粗い粉じんを分離、後段のバクフィルターで細かな粉じんを捕集した後 排風機で屋外に排気します。

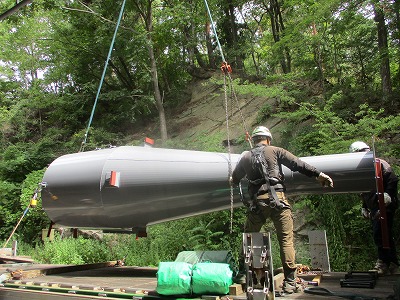

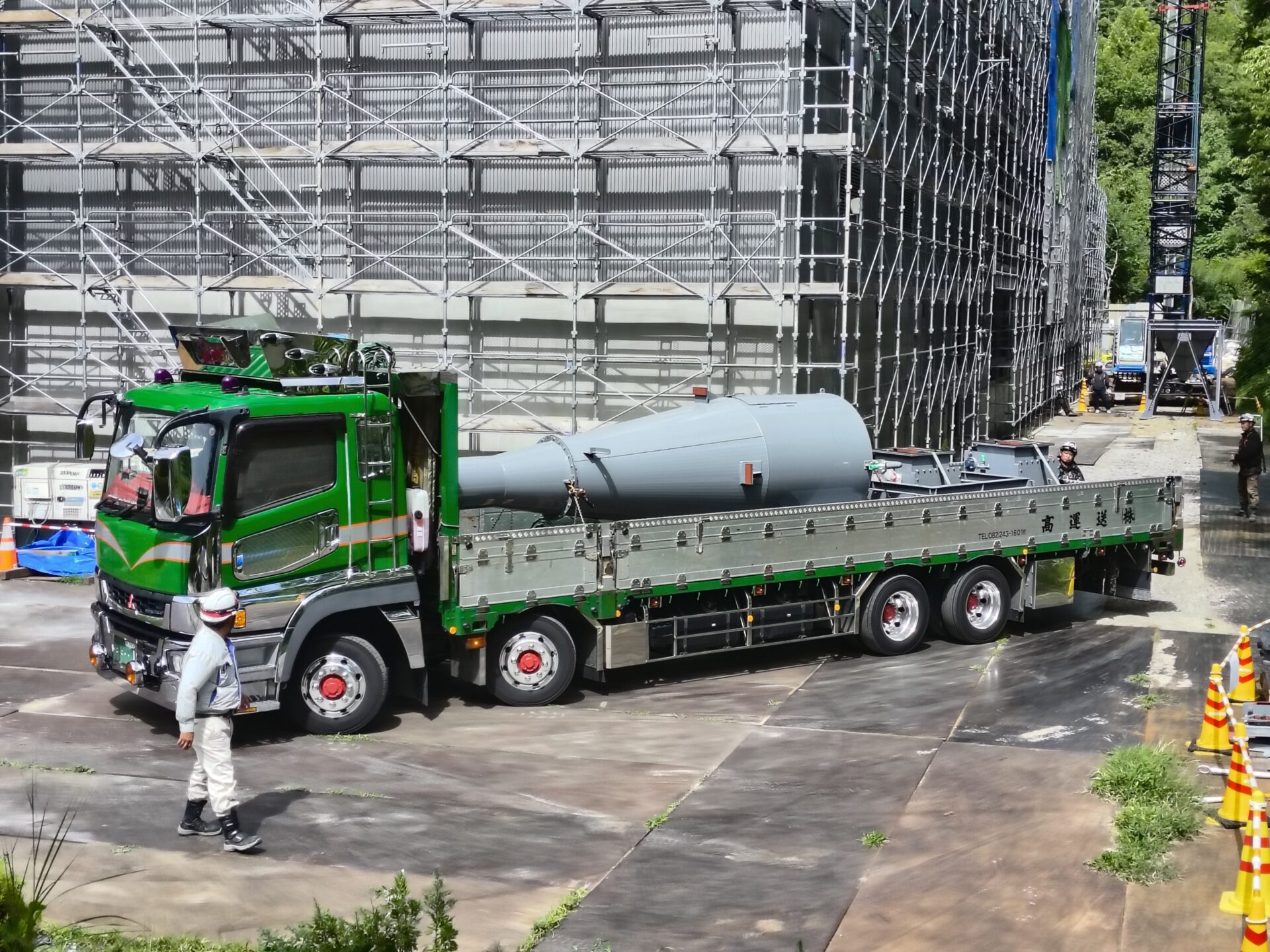

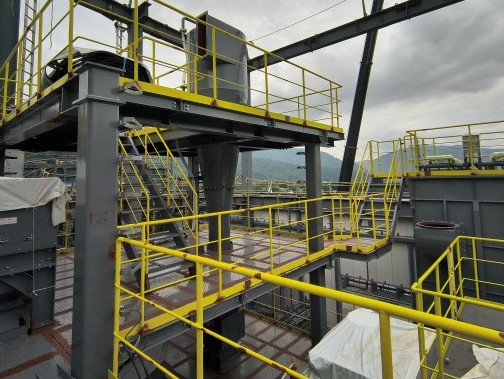

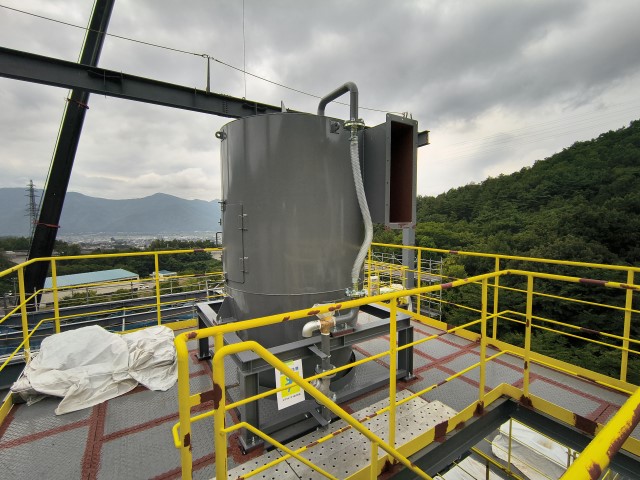

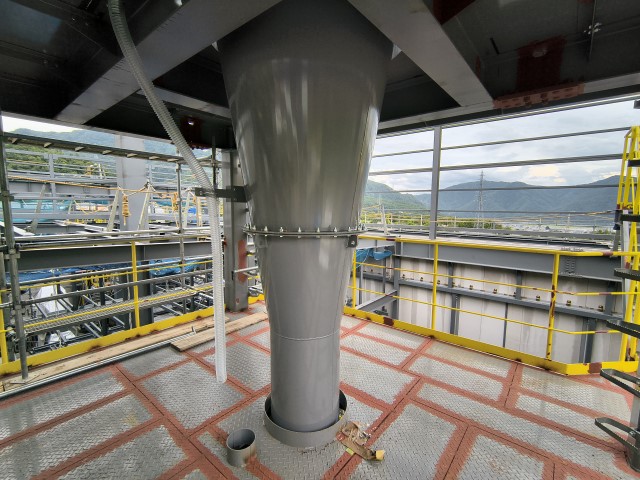

1 サイクロン工事(遠心力で粉じんを分離し、下部に落下させる仕組み)

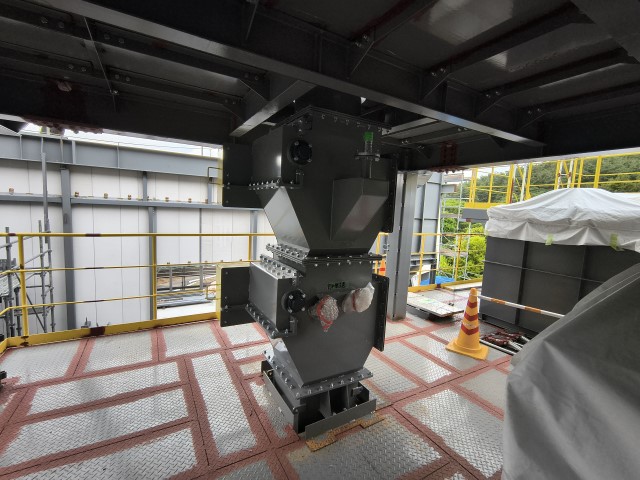

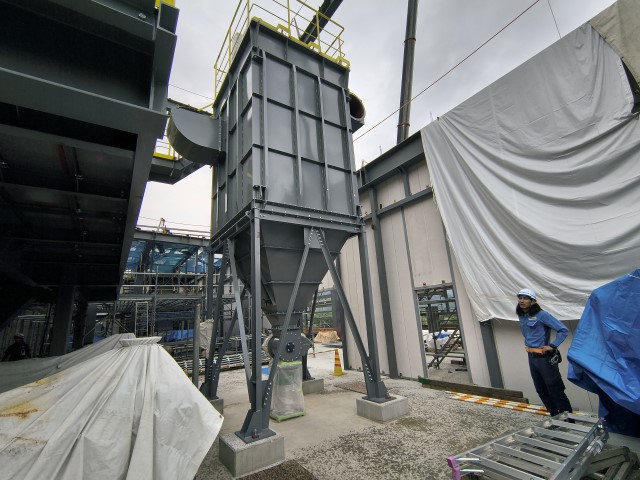

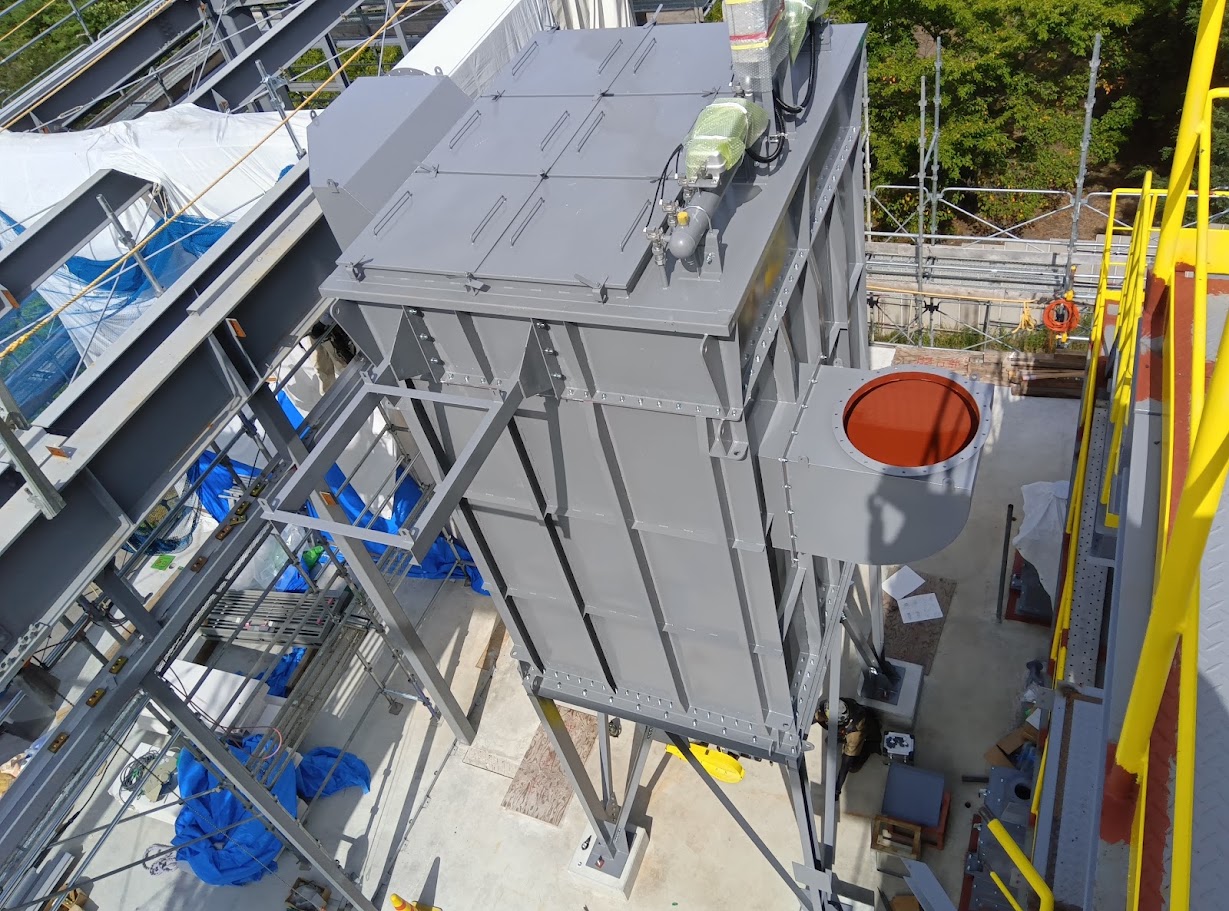

2 バグフィルター工事  炉布で粉じんをろ過し、捕集する仕組み

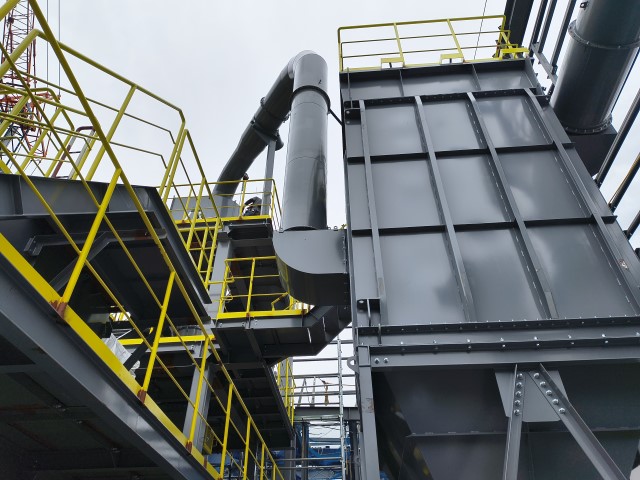

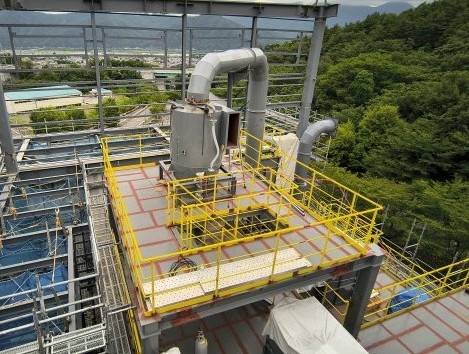

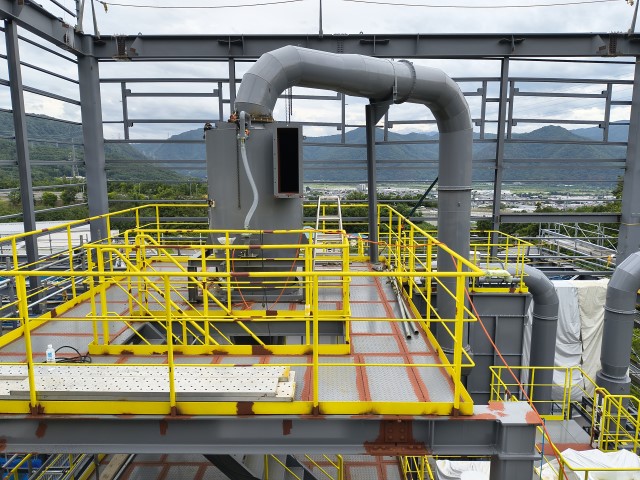

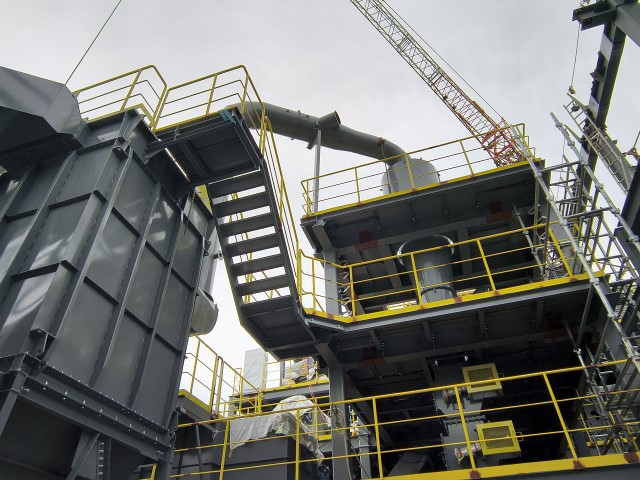

3 集塵排気ダクト連結工事

■ 葛尾組合リサイクルセンター建設工事は、8月末現在 計画予定どおりの工事出来高及び工事進捗が図られています。引き続き『組合・事業者JV・施工監理コンサル』3者により、逐次状況の確認及び共有を実施し、 協議のうえ、年内12月工事完了に向けて工事を進めていきます。
