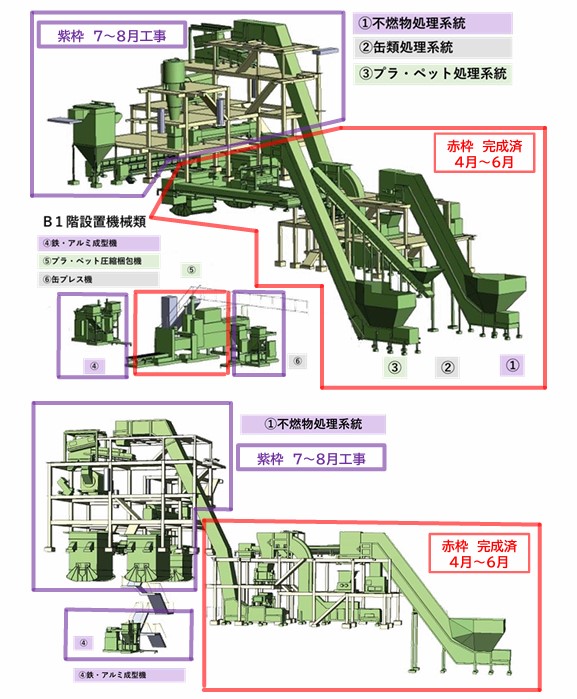

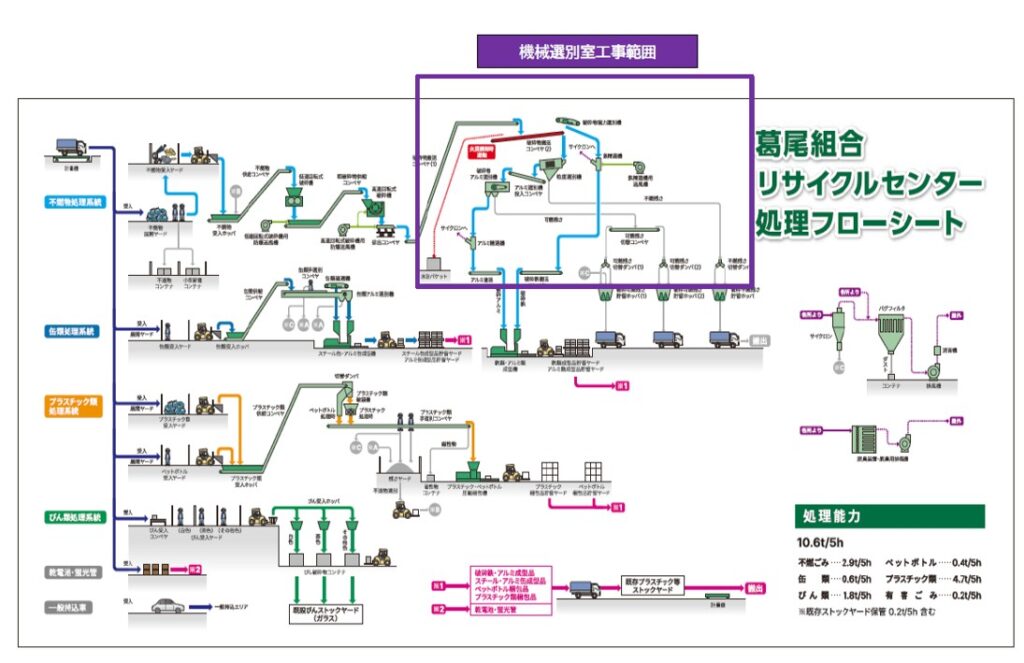

2026年8月31日 / 最終更新日時 : 2026年8月31日 admin_k リサイクルセンター リサイクルセンター建設工事進捗状況(プラント機械設置工事(2階機械選別室工事完了)) ■ 2階Ⅰ工区(西側)機械選別室工事が完了しました。 7月から8月に進めてきた「機械選別室プラント機械設置工事」が完了しました。 機械選別室では、破砕機室からコンベアで運ばれた不燃物を設置した機械で選別を行い、「鉄」と「アルミ」を抽出します。選別のための機械は「機械架台」と呼ばれる床フロアを含めて5層構造の土台の上に設置されます。機械は組み立てた架台の上に設置するため、工事は下部から上部の順に工事を進めます。 ■ 機械選別室処理の流れ 破砕された不燃物を 破砕物搬送コンベア(1) で 機械架台最上部に設置した投入口へ運び、磁力選別機で鉄類を抽出した後、粒度選別機で不燃残渣とアルミと可燃残渣に分別し、更にアルミ選別機でアルミを抽出します。磁力選別機とアルミ選別機で抽出された「鉄」と「アルミ」をそれぞれの搬送コンベアで運び、地下部設置の鉄類・アルミ類成型機で成形を行います。資源とならないもの=残渣は 燃えるもの(可燃残渣)と燃えないもの(不燃残渣)に分別され、可燃残渣ホッパ、不燃残渣ホッパに貯留後 搬出して焼却処理や埋立処理を行います。 ■ プラント機械は 5層構造の機械架台に設置しました。 機械設置完了後に架台を設置し1層(下部)から5層(上部)の順に工事を進めました。 1層 2階床フロア 破砕鉄搬送コンベア・破砕アルミ搬送コンベア2層 2階床から2.9m アルミ選別機投入コンベア・可燃残渣切替コンベア3層 2階床から5.2m 粒度選別機・アルミ選別機・鉄精錬機4層 2階床から8.2m 磁力選別機・破砕物搬送コンベア(2)5層 2階床から10.4m 破砕物搬送コンベア(1) ■ 機械架台設置経過 ❶20260609 ❷20260708 ❸20260716 ❹20260724 ➎20260805 ❻20260815 ❼20260816 ❾20280828 ❽20260821 ■ 第1層 破砕鉄搬送コンベア及び破砕アルミ搬送コンベア設置工事 選別された純度の高い破砕鉄と破砕アルミをそれぞれ地下部に設置した成型機に送ります。 運搬 設置 工事完了 ■ 第2層 可燃残渣切替コンベア設置工事 可燃残渣切替コンベアは、アルミ選別機でアルミを抽出した後の可燃残渣を2つの貯留ホッパの残容量に応じて切替を行いホッパに残渣をシュートします。 搬入状況 第2層設置工事 設置完了 ■ 第3層 粒度選別機・アルミ選別機投入コンベア設置及びアルミ選別機設置工事 粒度選別機は、磁選機で分別後の鉄以外の不燃物をふるいにかけ、ガラスや陶器など資源とならない燃えないもの=不燃残渣を分別して不燃残渣ホッパに送ります。粒度選別機でされたアルミと可燃残渣は、2層からアルミ選別機投入コンベアで3層のアルミ選別機に運ばれます。アルミ選別機は、粒度選別機で選別された不燃残渣以外の不燃物からアルミを抽出し資源とならない燃えるもの=可燃残渣を分別して可燃残渣切替コンベアに送ります。 1 粒度選別機 粒度選別機搬入 設置完了 粒度選別機とアルミ搬送コンベア 2 アルミ搬送コンベア ❶2層に設置 ❷2層から3層に上げる ❸アルミ選別機に投入 3 アルミ選別機 設置工事❶ 設置工事❷ アルミ選別機設置完了❸ ■ 第4層 磁力選別機及び破砕物搬送コンベア(2)設置工事 破砕物搬送コンベア(2)は、破砕物搬送コンベア(1)から破砕後の不燃物を磁力選別機に運びます。不燃物発火時は逆回転し、水没バケットにシュート落下させ消火します。磁力選別機で抽出した鉄は鉄精錬機(3層設置)でさらに精度を上げ、鉄が抽出された後の不燃物は粒度選別機に送られます。 1 磁選機及び破砕物搬送コンベア(2) ❶磁力選別機搬入 ❷搬送コンベア(2)搬入 ❸4層機械設置状況 ❹磁力選別機 ➎搬送コンベア(1)設置前 ❻鉄精選機(3層設置) 2 発火物水没シュート工事 水没シュート 水没シュート内部 水没バケット設置位置 第5層 破砕物搬入コンベア(1) 破砕機室で破砕された不燃物を破砕機室から機械選別室に設置された機械架台の最上部に運びます。1Fの破砕機室から機械選別室の5層架台まで約17mの高さを運ぶコンベアのため、破砕機室内の第1期工事(5月)と第2期工事(8月)の2階に分けて工事を行いました。 破砕物搬送コンベア(1)工事状況 ❶搬入状況 ❷搬入部品 ❸コンベア設置工事 ❹コンベア設置工事 ➎3層設置完了 ❻4層設置完了 ❼5層設置完了 ❽最上部ヘッド部 ❾搬送コンベア(2)接続 システム構成図 フローシート 建設工程上のクリティカルパスとなる機械選別室工事、7月から8月の期間で完了したことで、9月から予定通り、Ⅰ工区(西側)建屋工事、鉄骨工事、壁工事及び屋根工事を開始します。12月工事完了に向けて引き続き安心・安全を第一に工事を進めます。
