リサイクルセンター建設工事進捗状況 (プラント機械設置建設工事(2階機械選別室工事着手))

■2階Ⅰ工区(西側)機械選別室工事に着手しています。

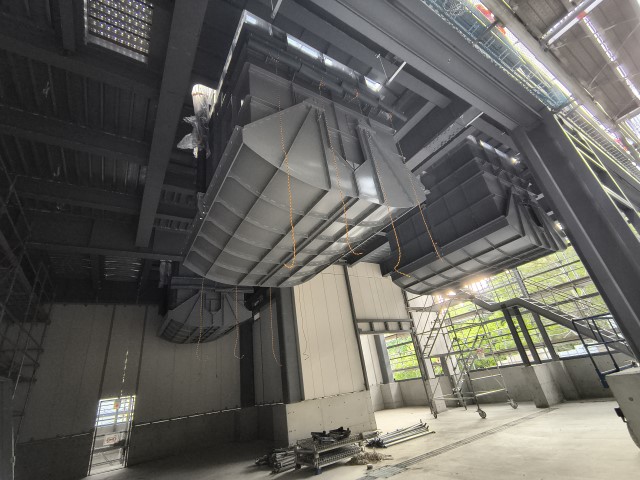

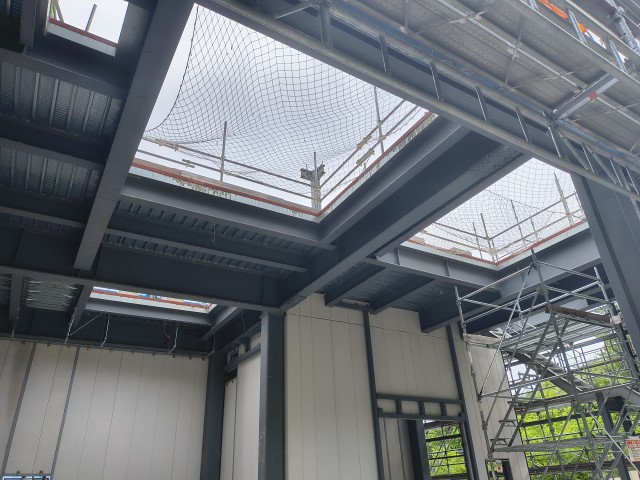

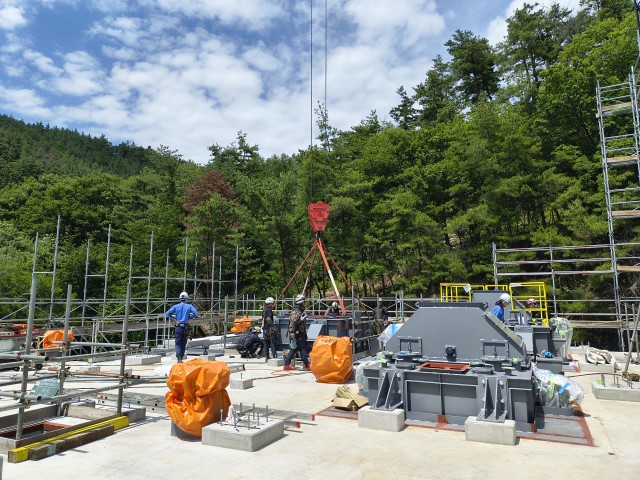

 5月には、不燃物を処理する破砕機室工事、6月に資源物(缶・プラ類)を処理する手選別室工事が完了しました。7月から8月は、前工程の処理物を選別する「機械選別室」の工事を行います。 機械選別室は数多くのプラント機械が設置されることから慎重に工事を進めていきます。                                                                         機械選別室では、建物上部に設置する磁選機等で「資源になるもの」と「資源にならないもの」を選別していきます。                                 「資源にならないもの」は「燃えるもの(可燃残渣)」と「燃えないもの(不燃残渣)」にさらに選別します。「それぞれの残渣=再利用できないごみ」は貯留ホッパに溜め置いた後、搬出して焼却処理や埋立て処理を行います。

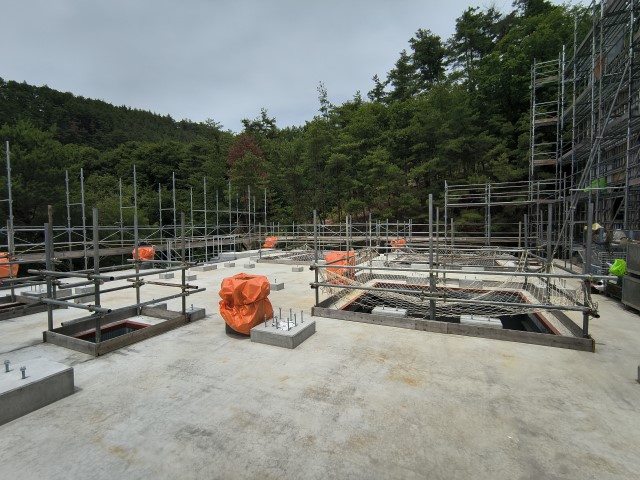

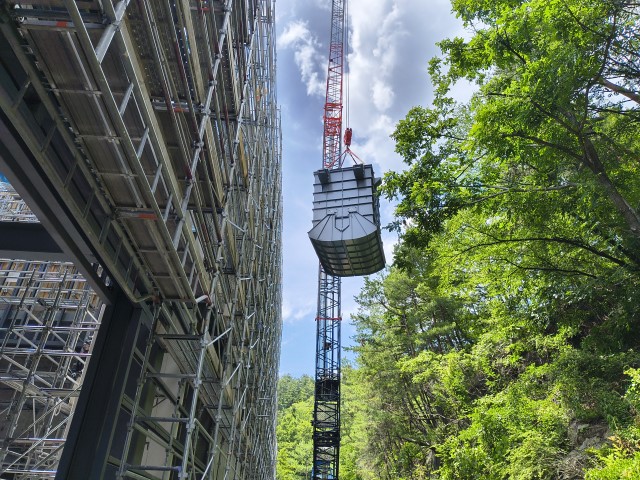

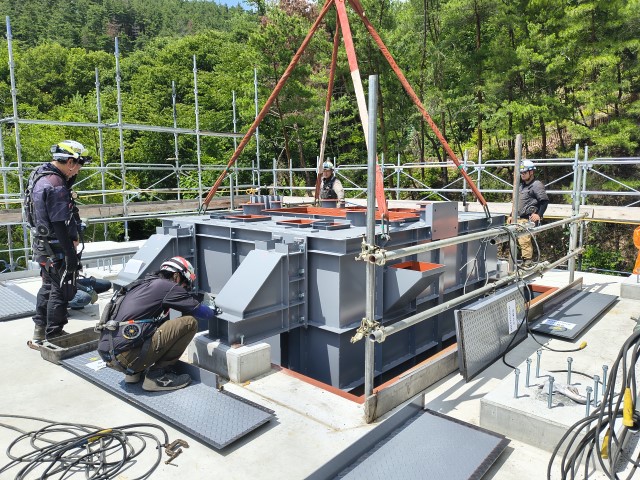

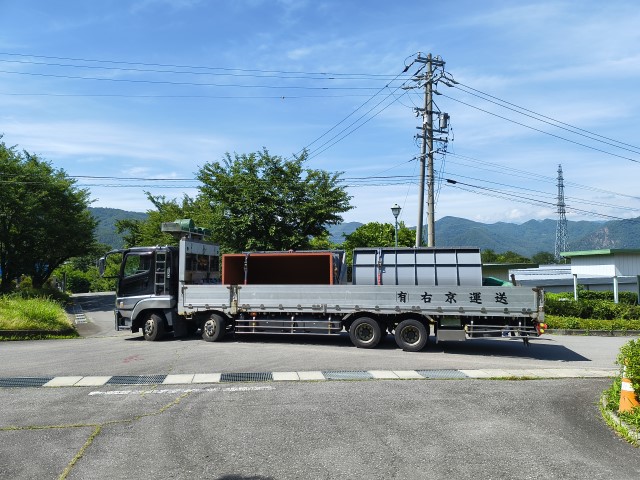

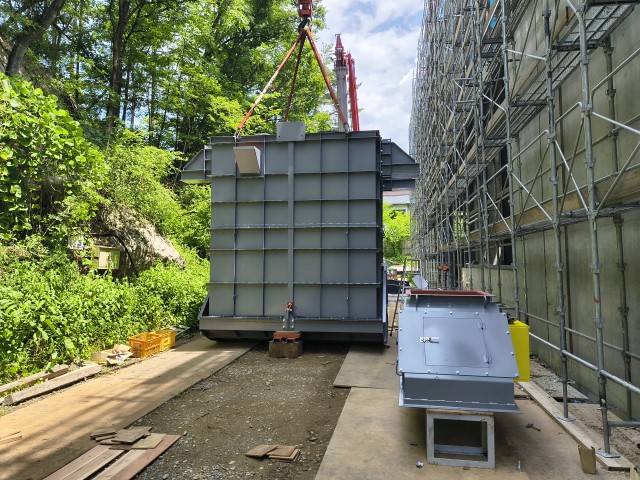

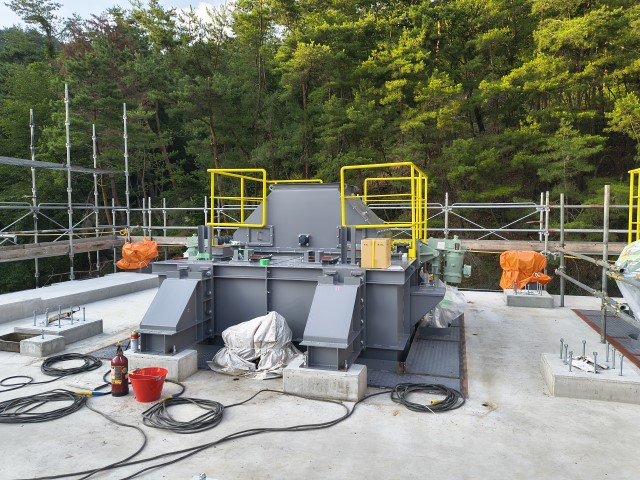

■残渣貯留ホッパ設置工事が完了しました。

■ 葛尾組合リサイクルセンター建設工事は、6月末現在 計画予定どおりの工事出来高及び工事進捗が図られており、7月分工事も計画どおりの工事進捗を見込んでいます。                                        現下の中東情勢の影響などへの対応については、『組合・事業者(JV)・施工監理コンサル』3者により、逐次状況の確認及び共有を 実施し、 協議のうえ建設工事を進めていきます。
