リサイクルセンター建設工事進捗状況(基礎配筋・コンクリート打設工事)

地盤改良工事完了後 基礎配筋工事・コンクリート打設工事を進めています。

■ 基礎配筋工事

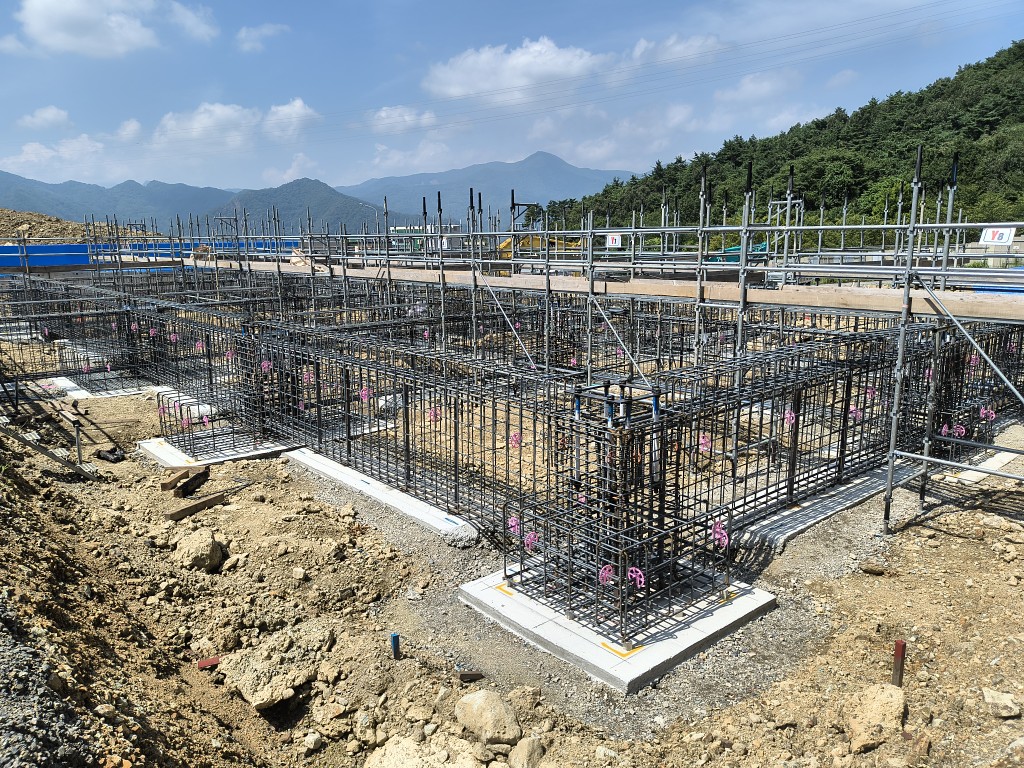

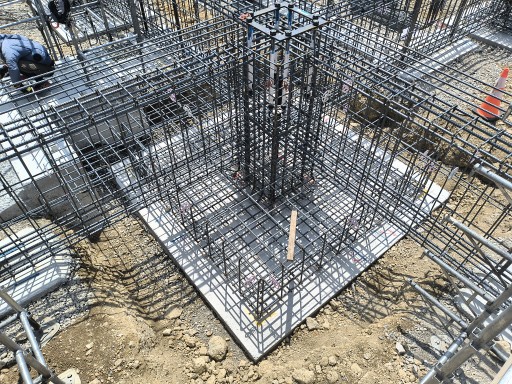

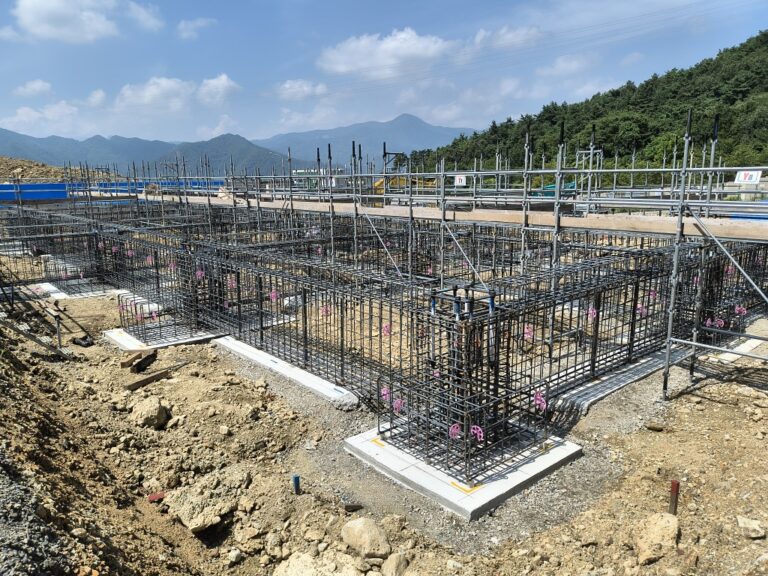

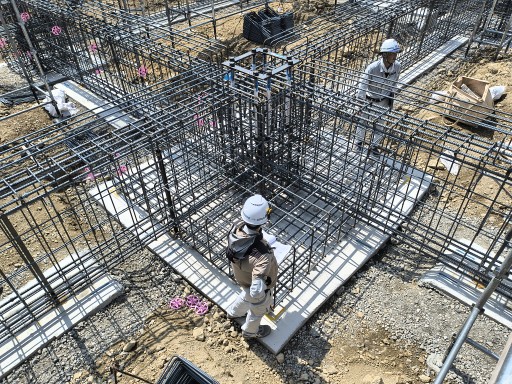

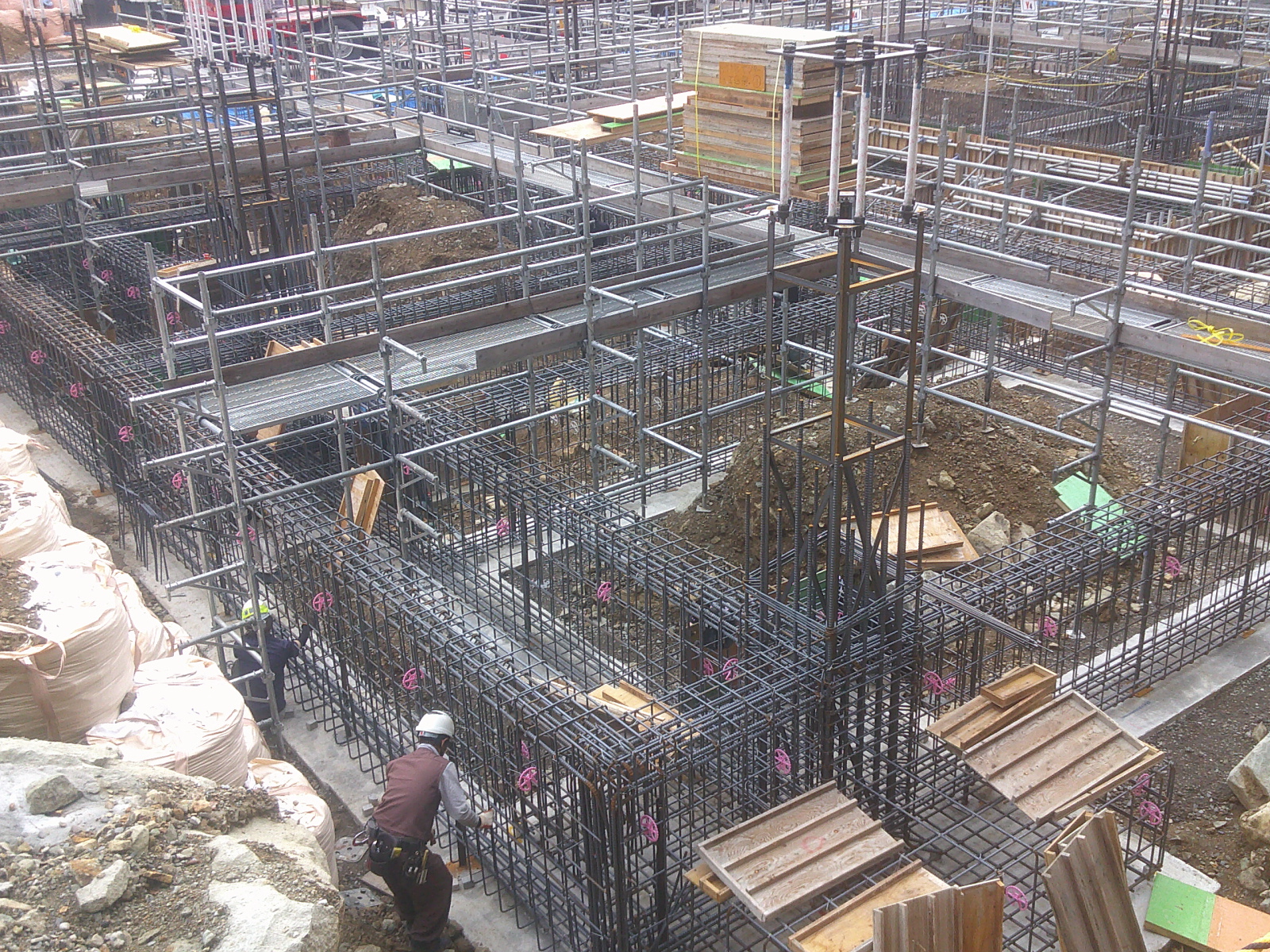

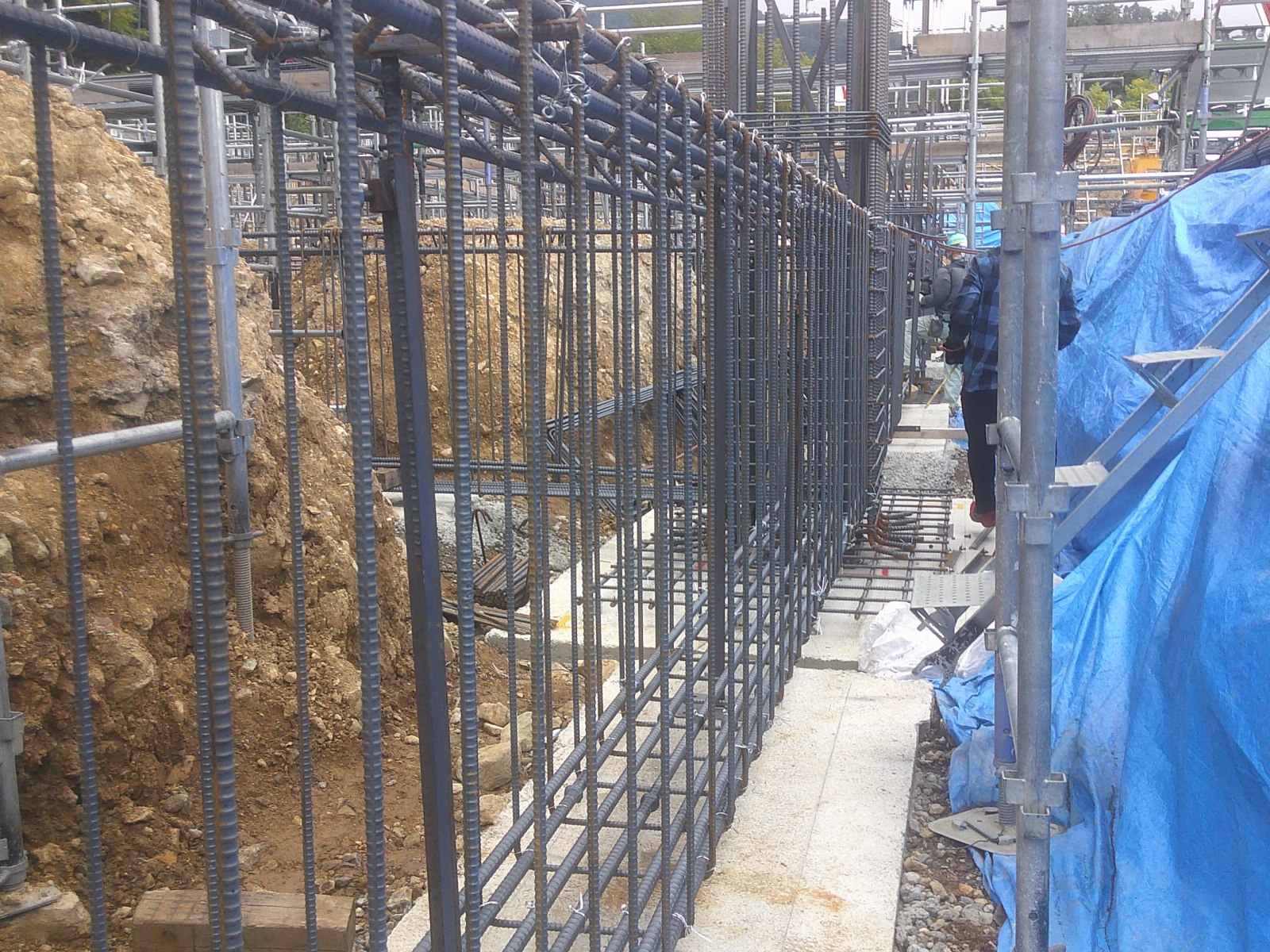

  8月22日(金)~ 基礎構造の骨組みとなる鉄筋組立工事実施

■ コンクリ―ト打設工事

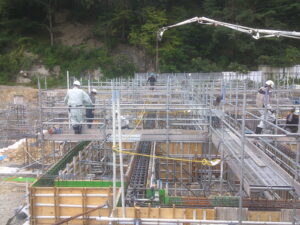

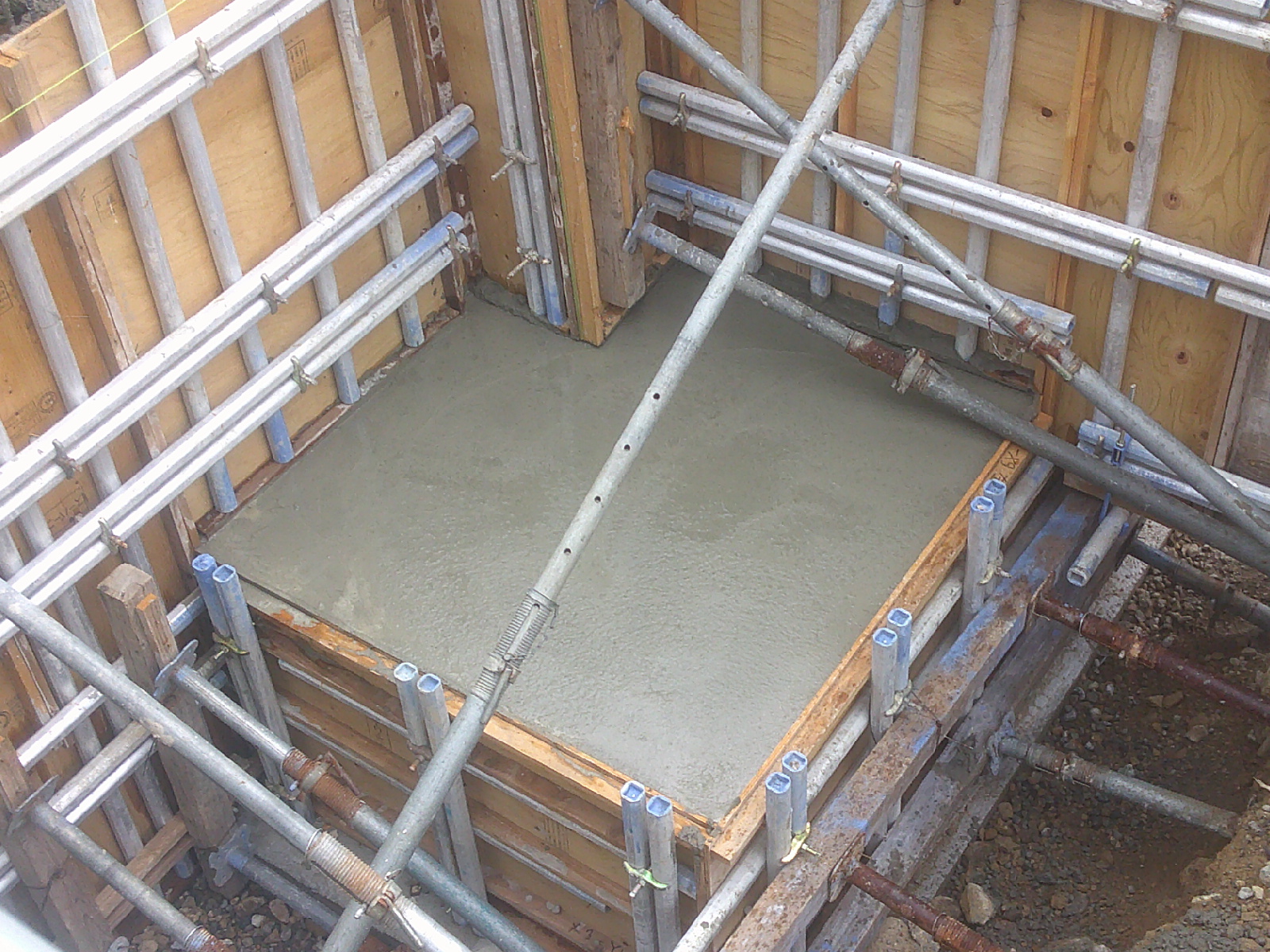

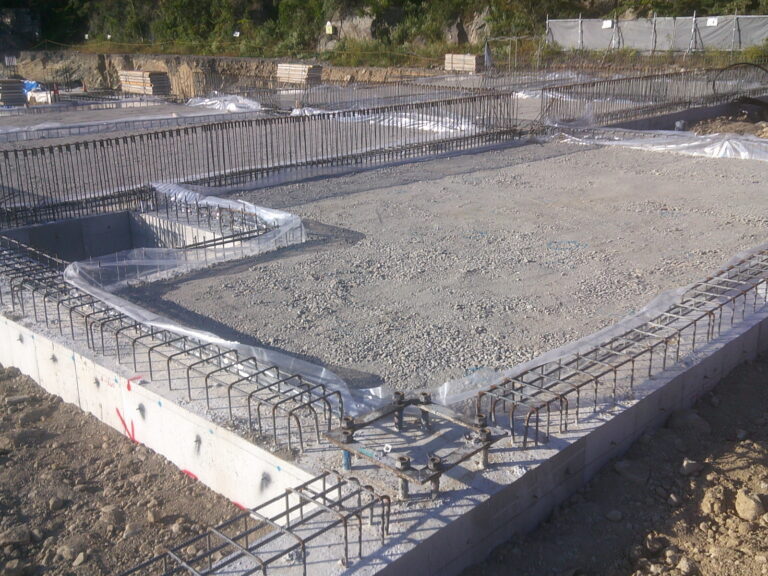

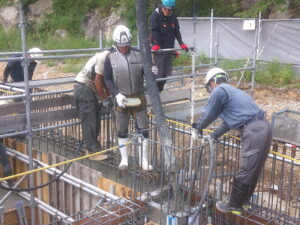

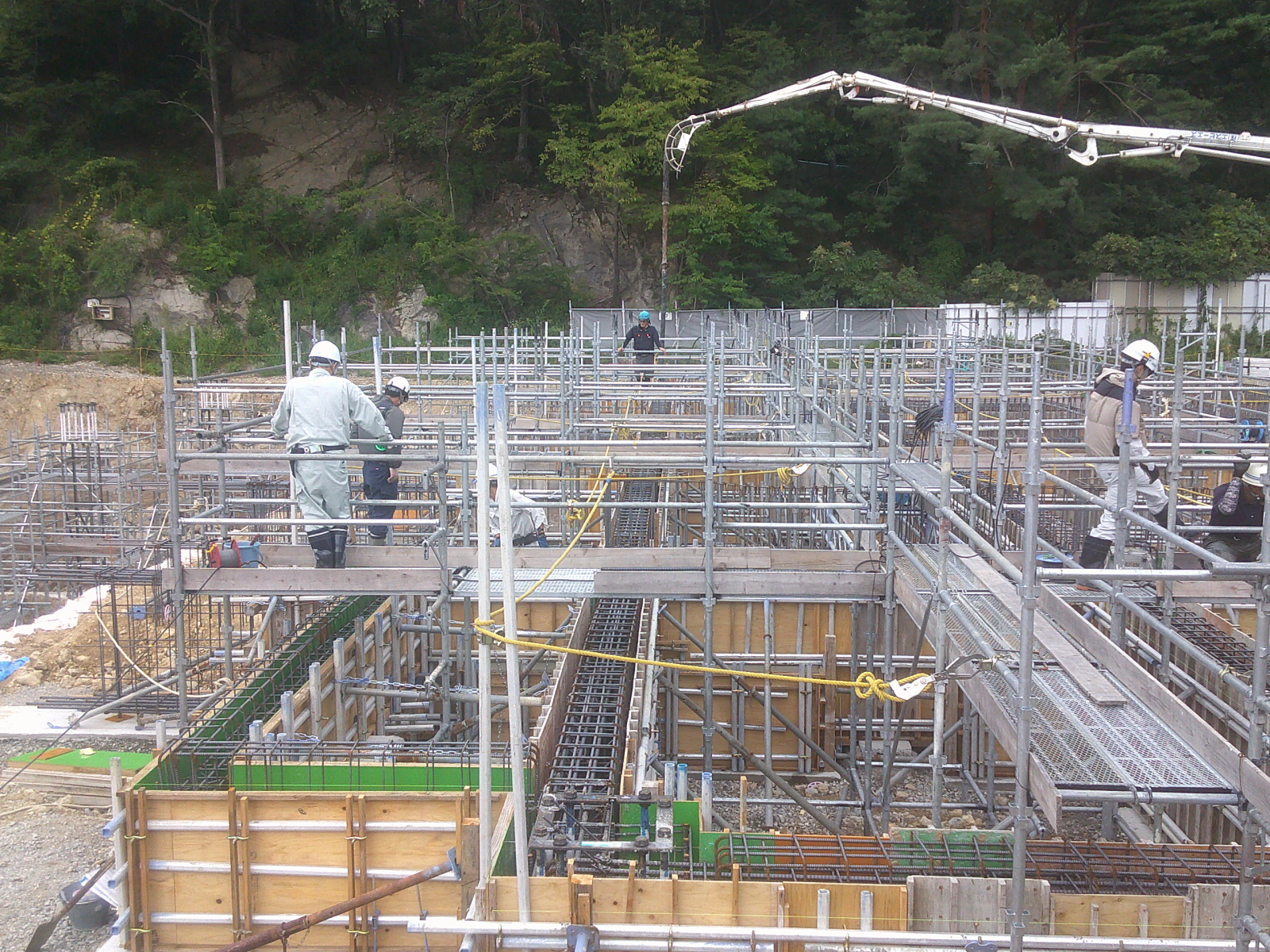

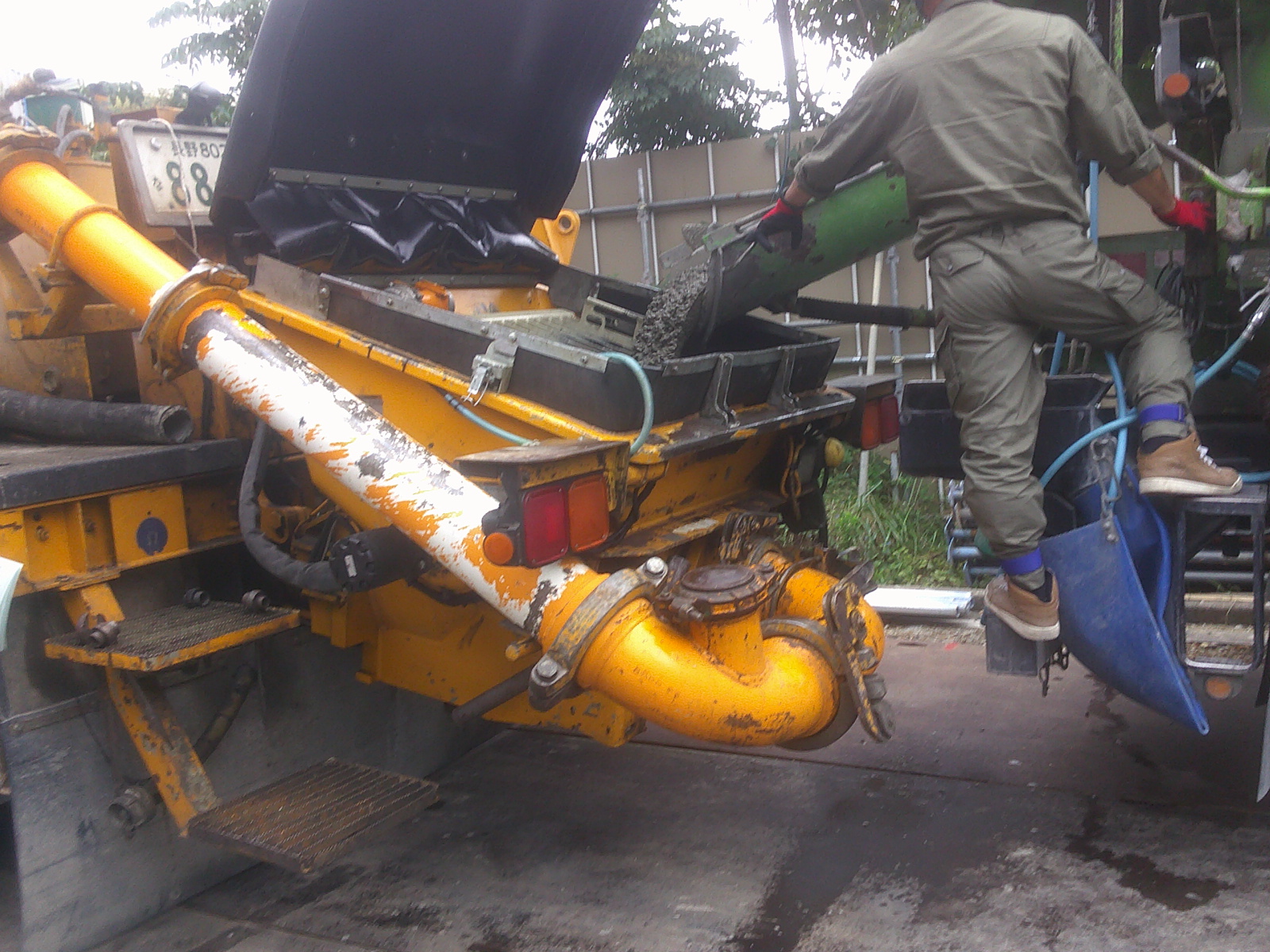

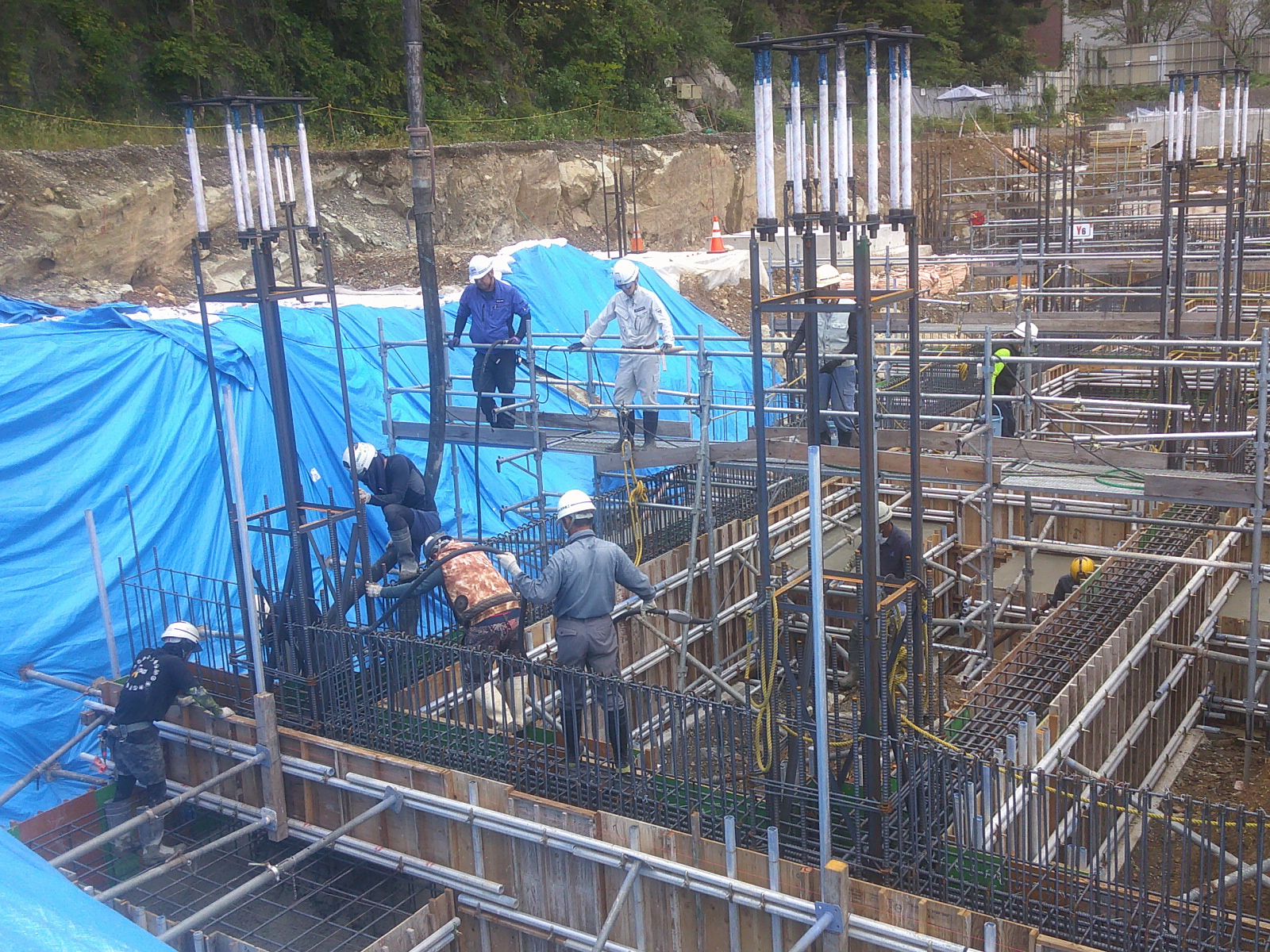

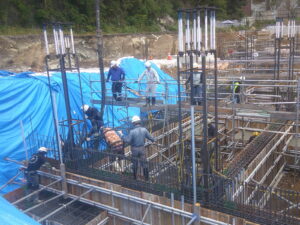

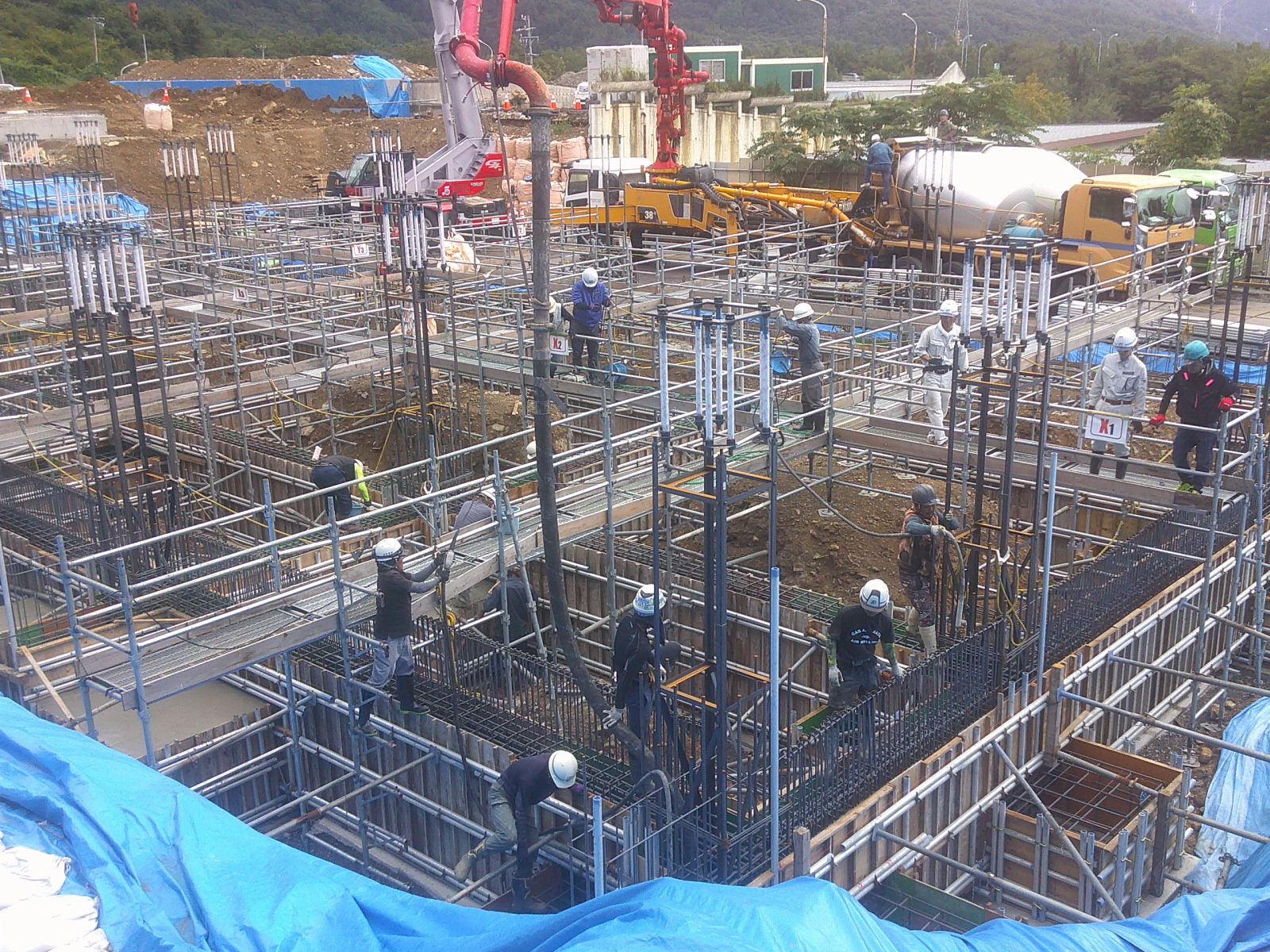

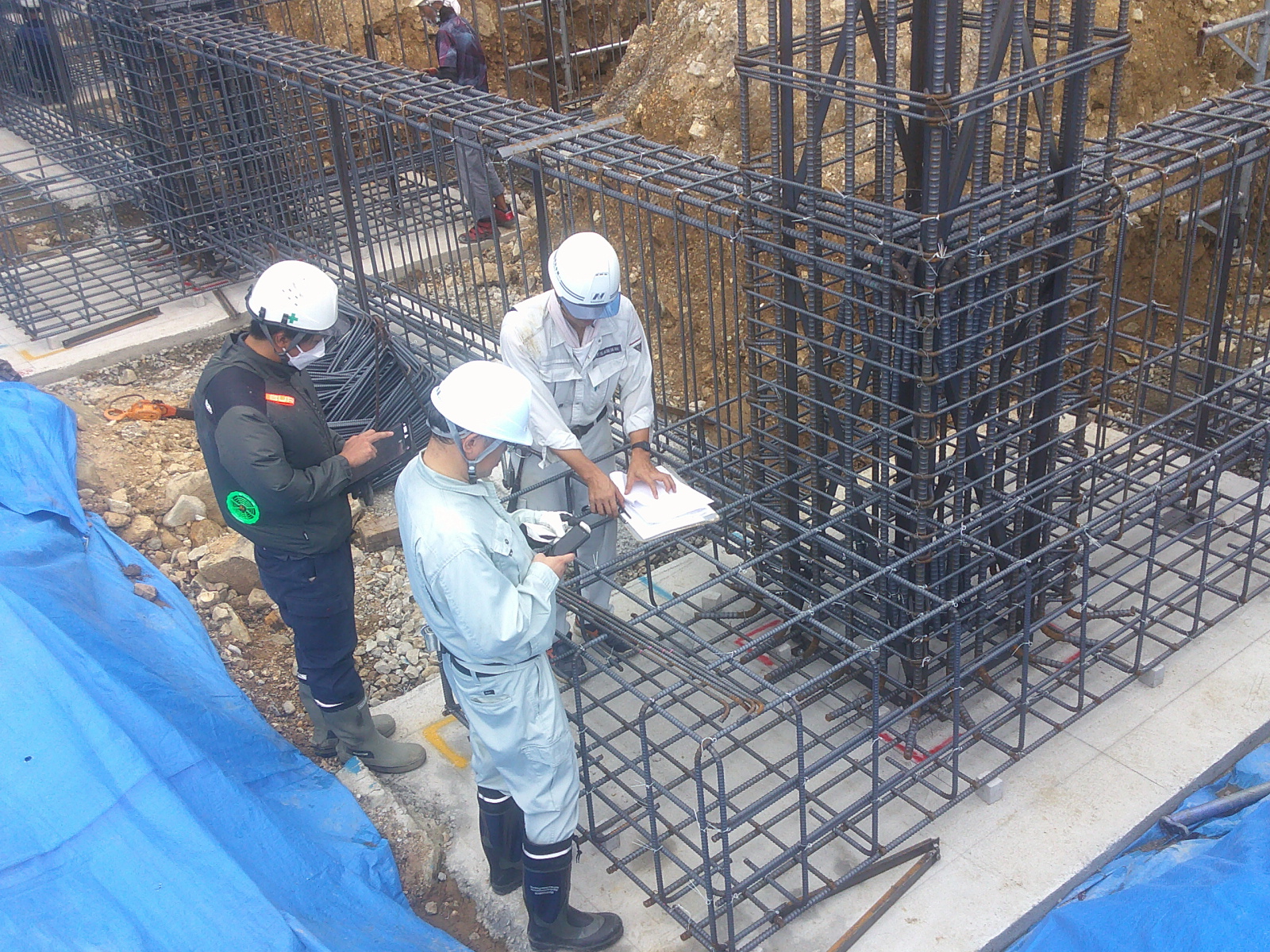

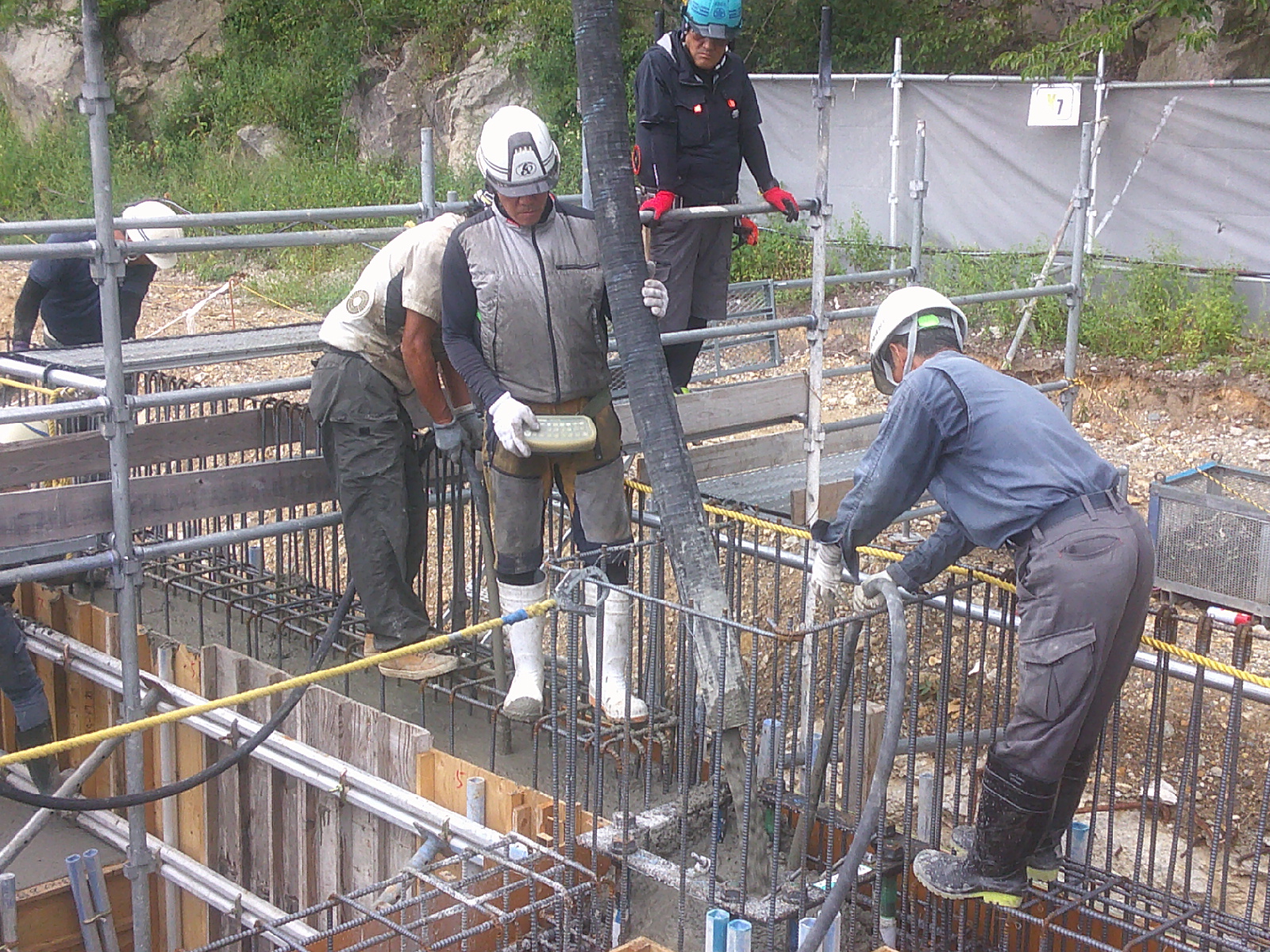

  9月8日(月)~ 配筋検査・型枠検査完了後打設工事実施

基礎工事は エリアC➡エリアA➡エリアBの順に進捗を図ります。

  ※エリアCは、1階プラットホームとなるエリアであり先行して工事を進めています。エリアAは、成形品の圧縮機械などを設置する地下1階のエリアとなります。エリアBは、エリアAの工事完了後に着手します。

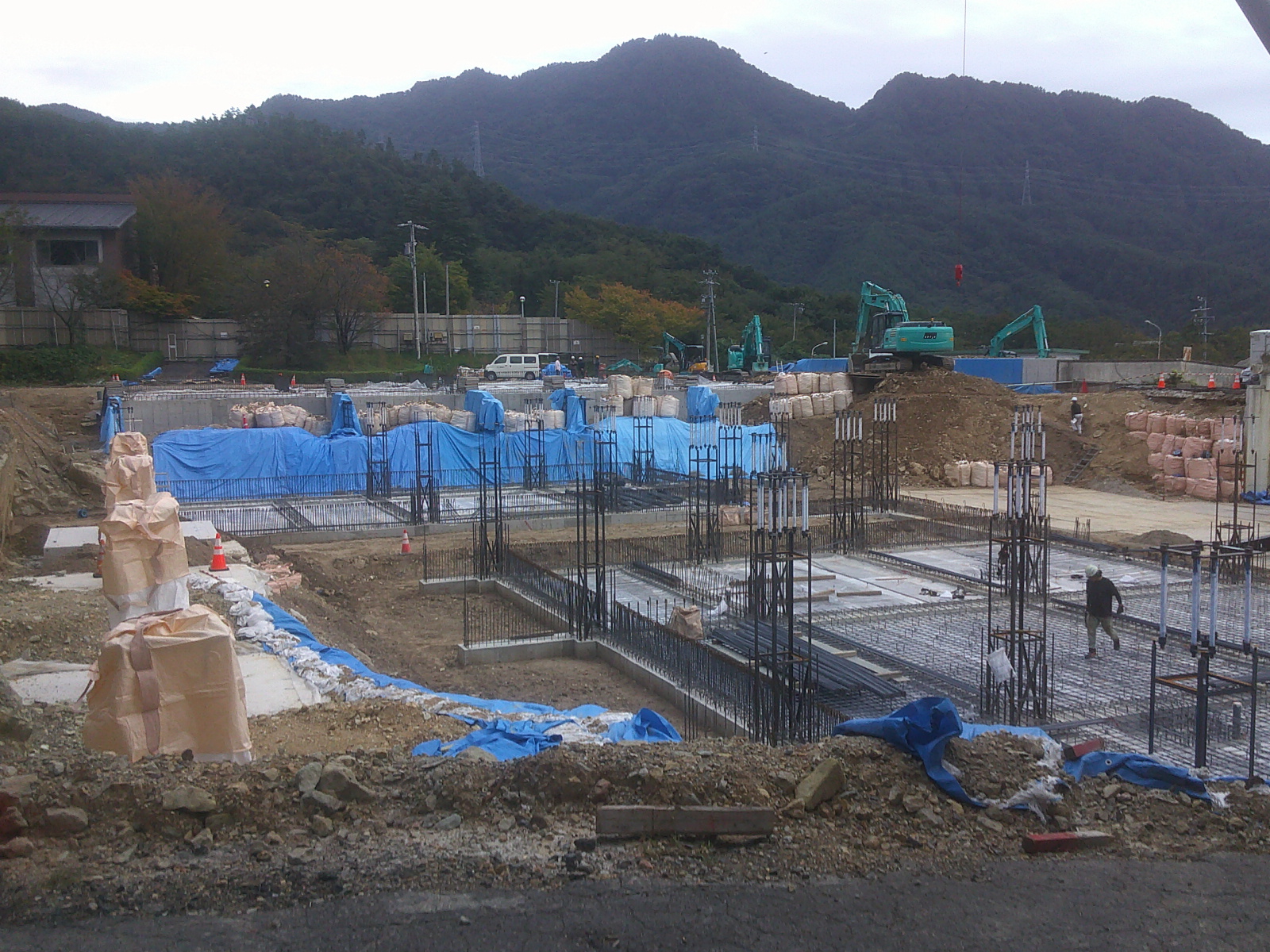

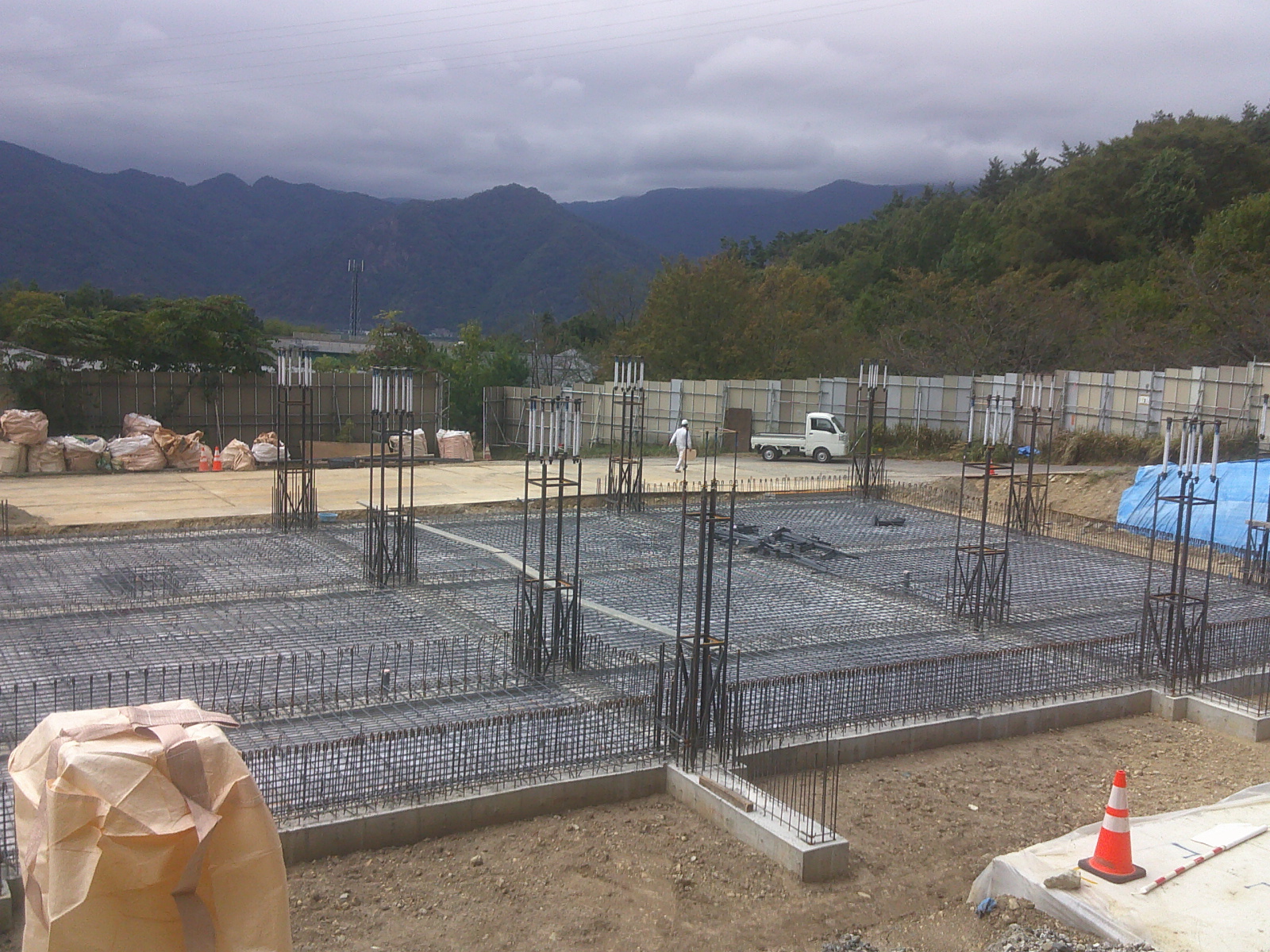

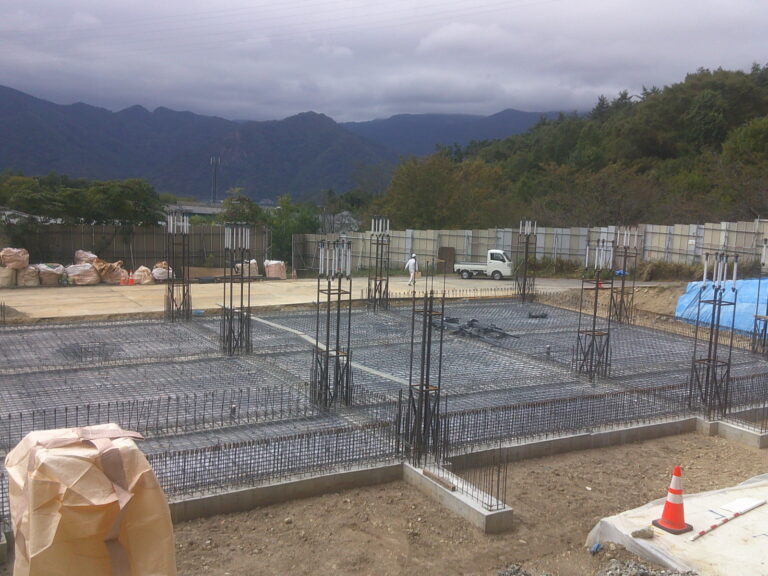

現在 エリアCの基礎工事が完了、エリアAを中心に工事を実施中。年明けを目途に基礎工事完了後、一部プラント機械搬入開始予定。
